El día de hoy se realizaron los siguientes trabajos.

General

  • Se realizaron trabajos de limpieza generales en exterior de la casa y al interior.

  • Coordino visita del gestor INAH para el día de mañana.

  • Coordino visita del Estructurista para el día de mañana.

  • Recibimos material para realizar firme en zona de azotea.

Albañilerías

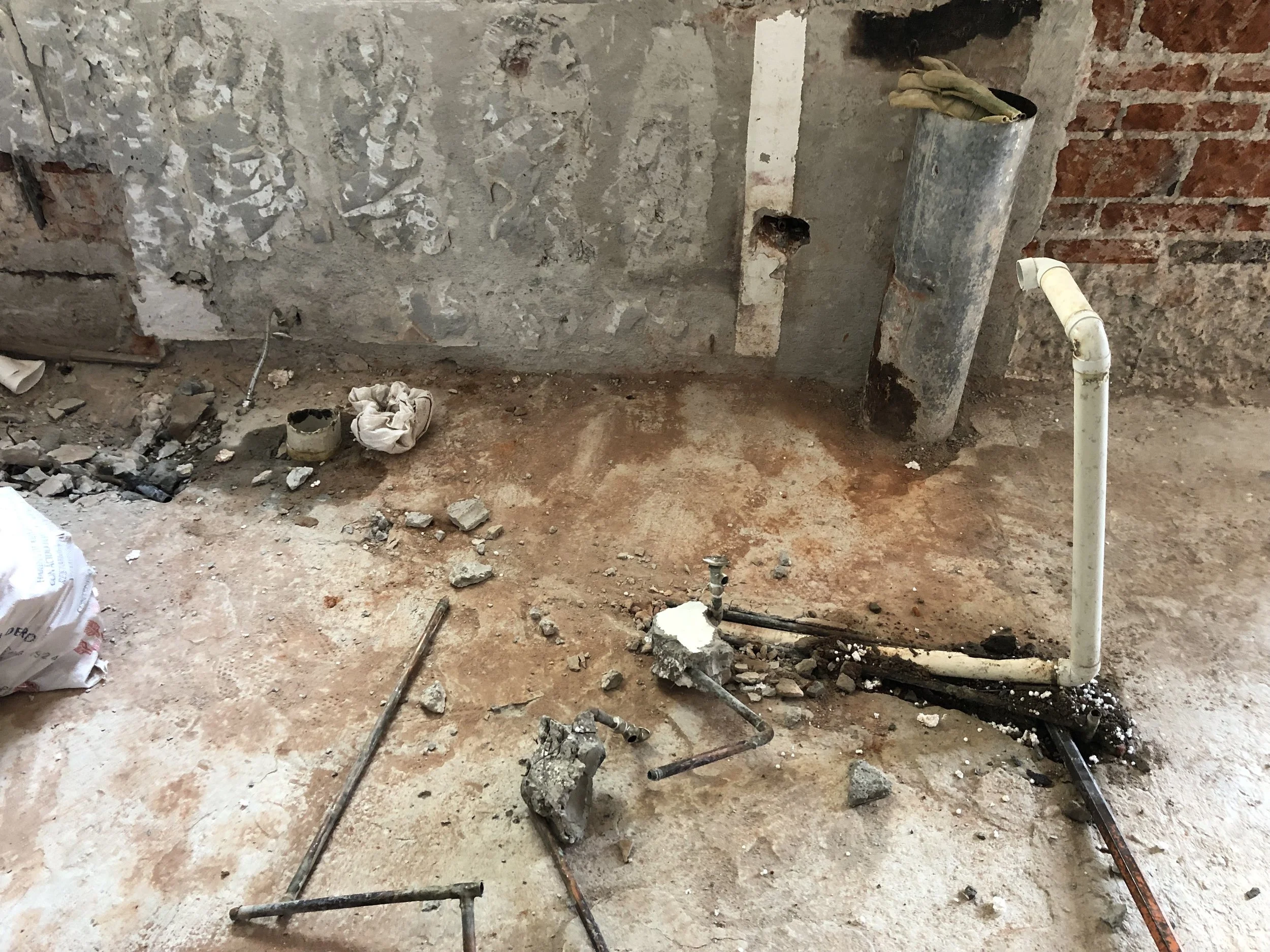

  • Desmontaron instalaciones existentes de tubería de cobre en baño de planta alta.

  • Acarreo de material hasta zona de azotea.

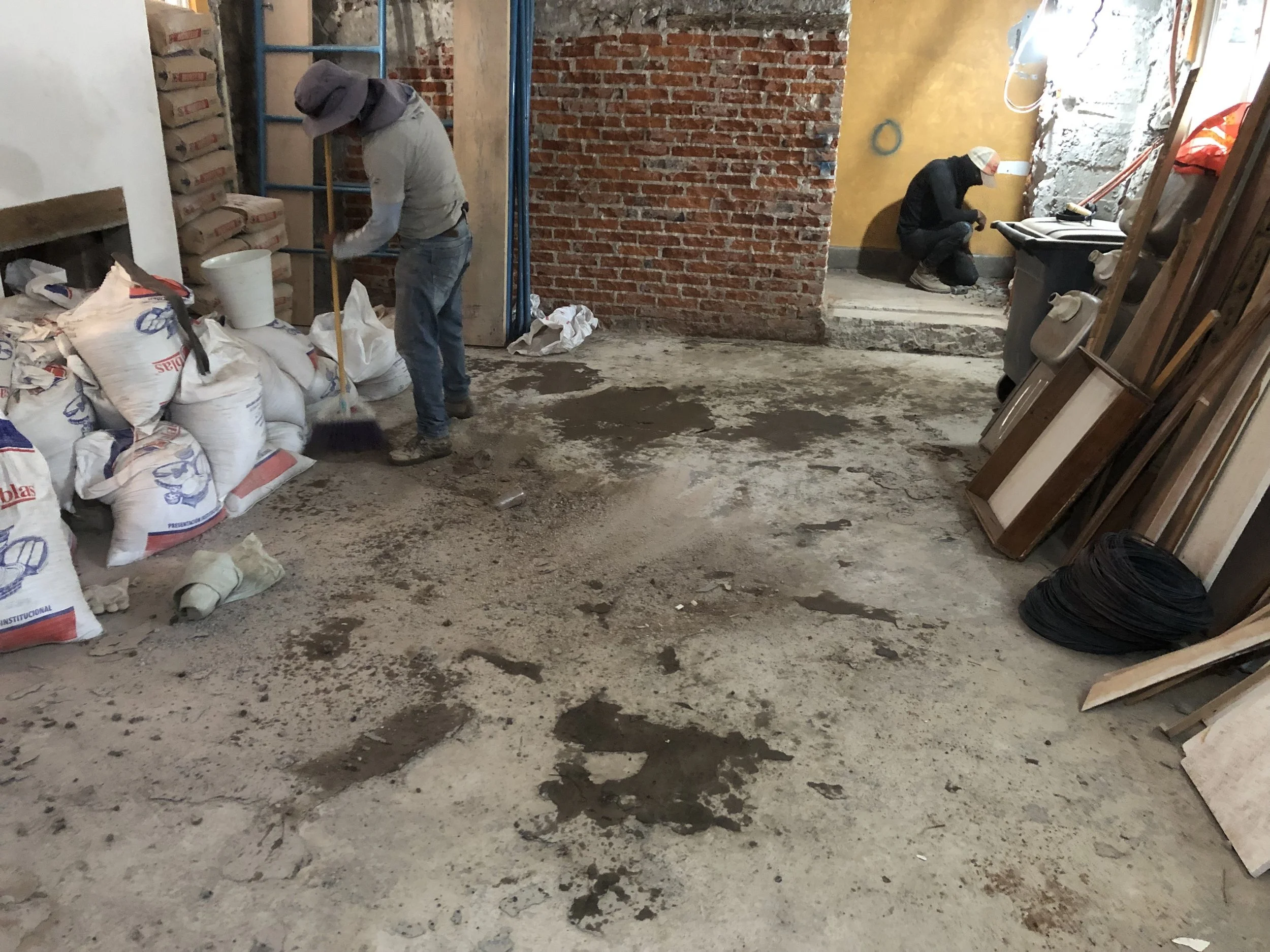

  • Acomodamos escombros y se realizó limpieza en obra.

  • Colocaron guías para nivel en firme de azotea.

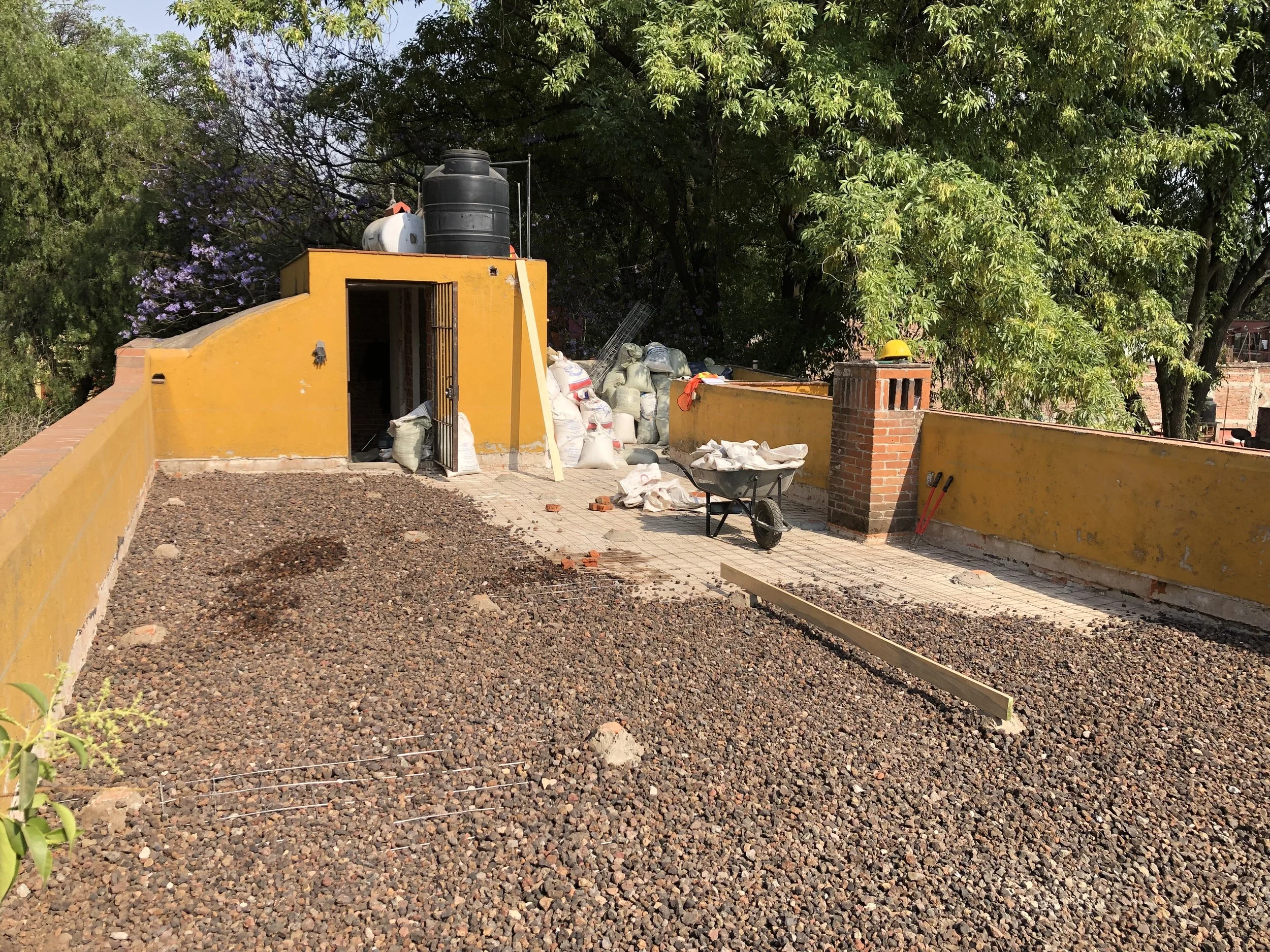

  • Comenzamos a vaciar tezontle para nivelar firme en azotea.

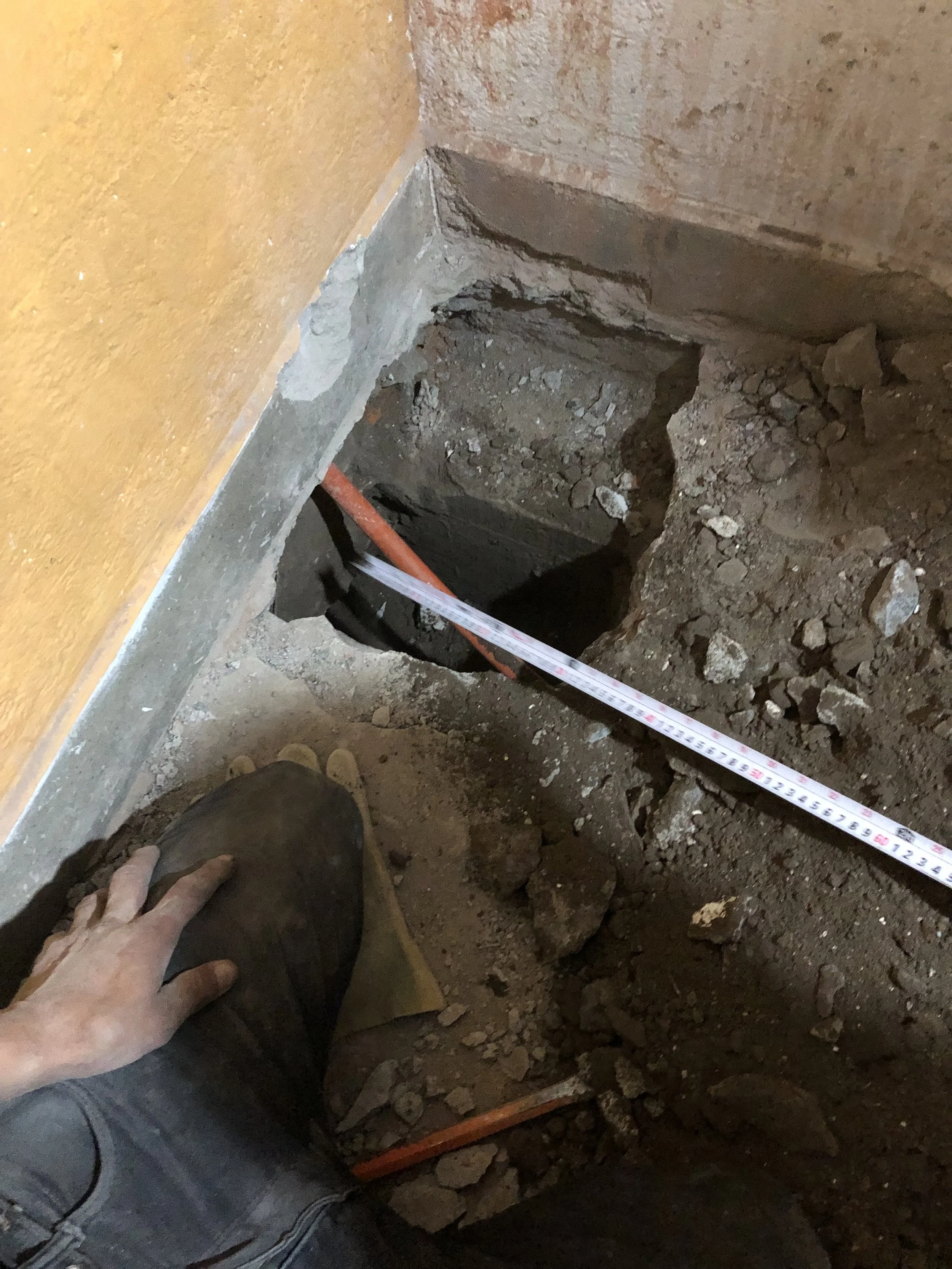

  • Realizamos cala para revisar cimentación cerca del muro de estacionamiento.

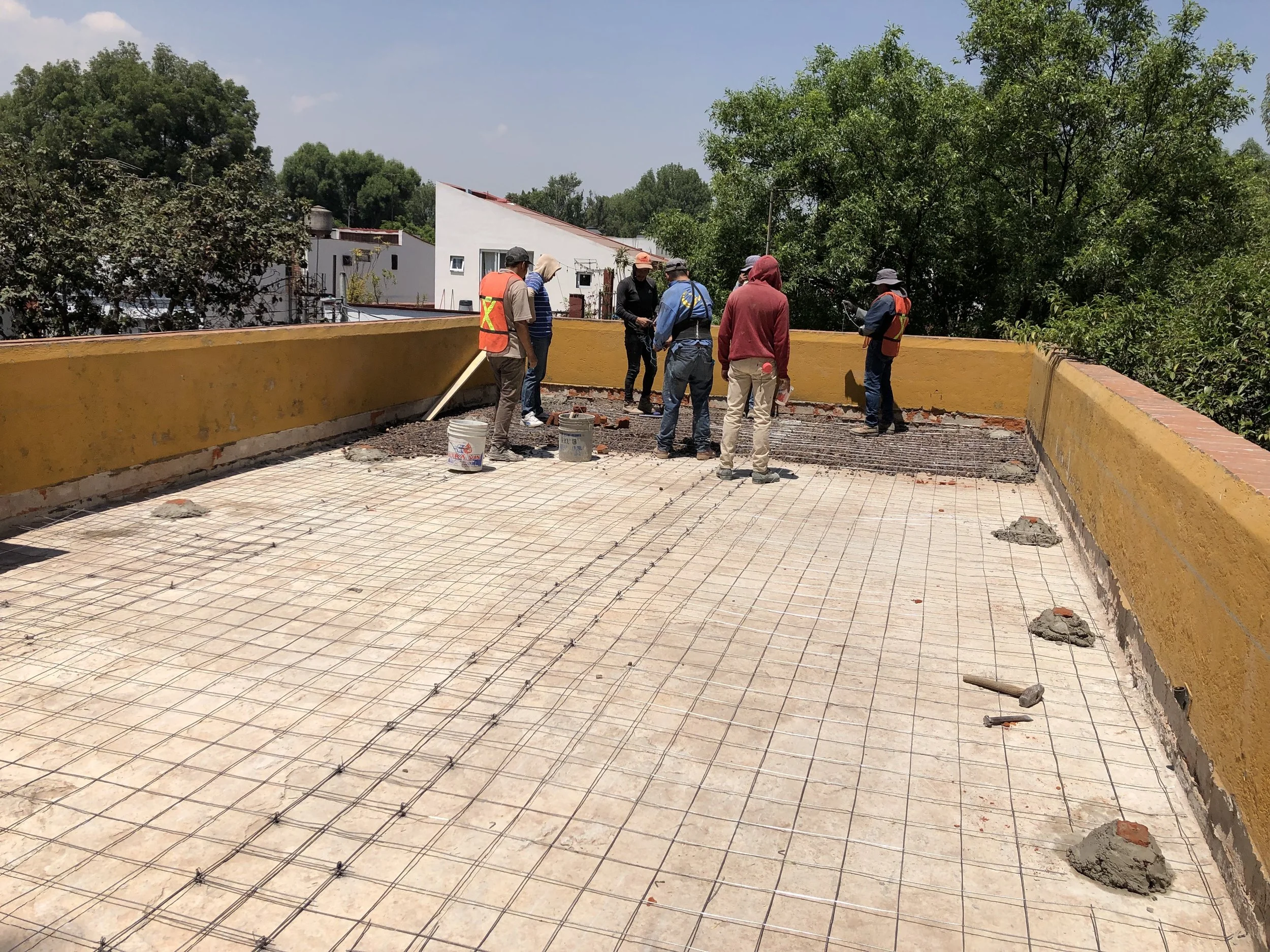

  • Tendimos malla electrosoldada con cortes y traslapes.
